yl6776永利集团发电公司一号机组主变压器顺遂就位
1月1日,,yl6776永利集团发电公司一号机组主变压器顺遂就位至基础台桩,,并接受了起源的检查和验收。。。。。

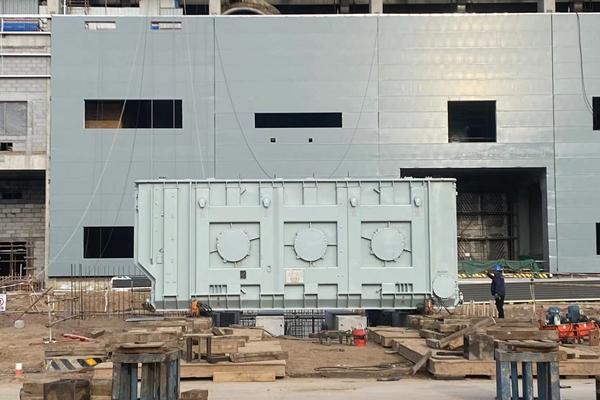

主变压器是包管电力生产的焦点装备,,肩负着电压转换和电力传输的主要使命。。。。。据相识,,yl6776永利集团发电公司一号机组主变压器额定容量750MVA,,额定电压330kV,,为三相一体结构,,长9.57米、宽3.36米、高3.78米,,净重279吨,,属于大型不可解体装备,,运输和装置均属高难度。。。。。
为包管主变顺遂运输和装置,,该公司超前妄想、统筹安排,,提前与西安西电变压器公司勘探运输蹊径,,制订了详实的主变专项运输计划。。。。。经由周密妄想,,起劲协调,,历时17天,,主变压器乐成运抵项目建设现场。。。。。在变压器就位前,,发电公司及施工单位提前对各施工职员举行清静手艺交底,,各单位凭证就位计划睁开事情,,施工职员将板车安排合适位置,,搭好枕木垛,,4台专用千斤顶顶起变压器与基础台对齐,,用专业的推力器将变压器缓慢平移至基础台。。。。。主变压器就位的整个历程由安监部分、专业手艺职员全程监视指导,,最终主变压器于1月1日17:38顺遂就位。。。。。
一号机组主变压器的顺遂就位,,是该项目又一重大工程节点的突破,,也标记着工程项目电气装备装置事情周全进入冲刺阶段,,为一号机组准期实现并网目的涤讪了坚实基础。。。。。(张喜刚 张帅虎)
